Projekt Bahnhofareal - Drehscheibe öffentlicher Verkehr
Start Bauarbeiten
Am 31. August 2026 beginnen die Bauarbeiten für die Neugestaltung des Bahnhofareals Brunnen. Mit dem Projekt entsteht eine moderne, hindernisfreie und leistungsfähige öV-Drehscheibe. Während der Bauzeit kommt es in mehreren Etappen zu Verkehrsänderungen und temporären Einschränkungen.
Bau in fünf Etappen
Die Bauarbeiten werden in insgesamt fünf Bauphasen ausgeführt (Details siehe unten unter den Publikationen).
In der ersten Bauphase (August bis Dezember 2026) erfolgen die Sanierung der Bahnhofstrasse sowie die Vorbereitungsarbeiten für das eigentliche Projekt. Während dieser Zeit wird der Verkehr im Einbahnregime (gegen den Uhrzeigersinn) über die Luzernerstrasse, die Rosengartenstrasse und die Bahnhofstrasse geführt. Anwohner der Rosengartenstrasse können während dieser Zeit nur in Richtung Bahnhofstrasse fahren.
Für die zweite Bauphase (voraussichtlich Januar bis Oktober 2027) wird ein provisorischer Grosskreisel eingerichtet. Dadurch kann die Verkehrsführung während dieser anspruchsvollen Bauetappe weiterhin zweispurig aufrechterhalten werden.
In den Bauphasen drei bis fünf erfolgt die Verkehrsführung bereits über die neu erstellten Kreiselanlagen, welche dem späteren Endzustand entsprechen. Insgesamt ist das Baukonzept darauf ausgerichtet, den Verkehr während der gesamten Bauzeit grösstenteils zweispurig aufrechtzuerhalten.

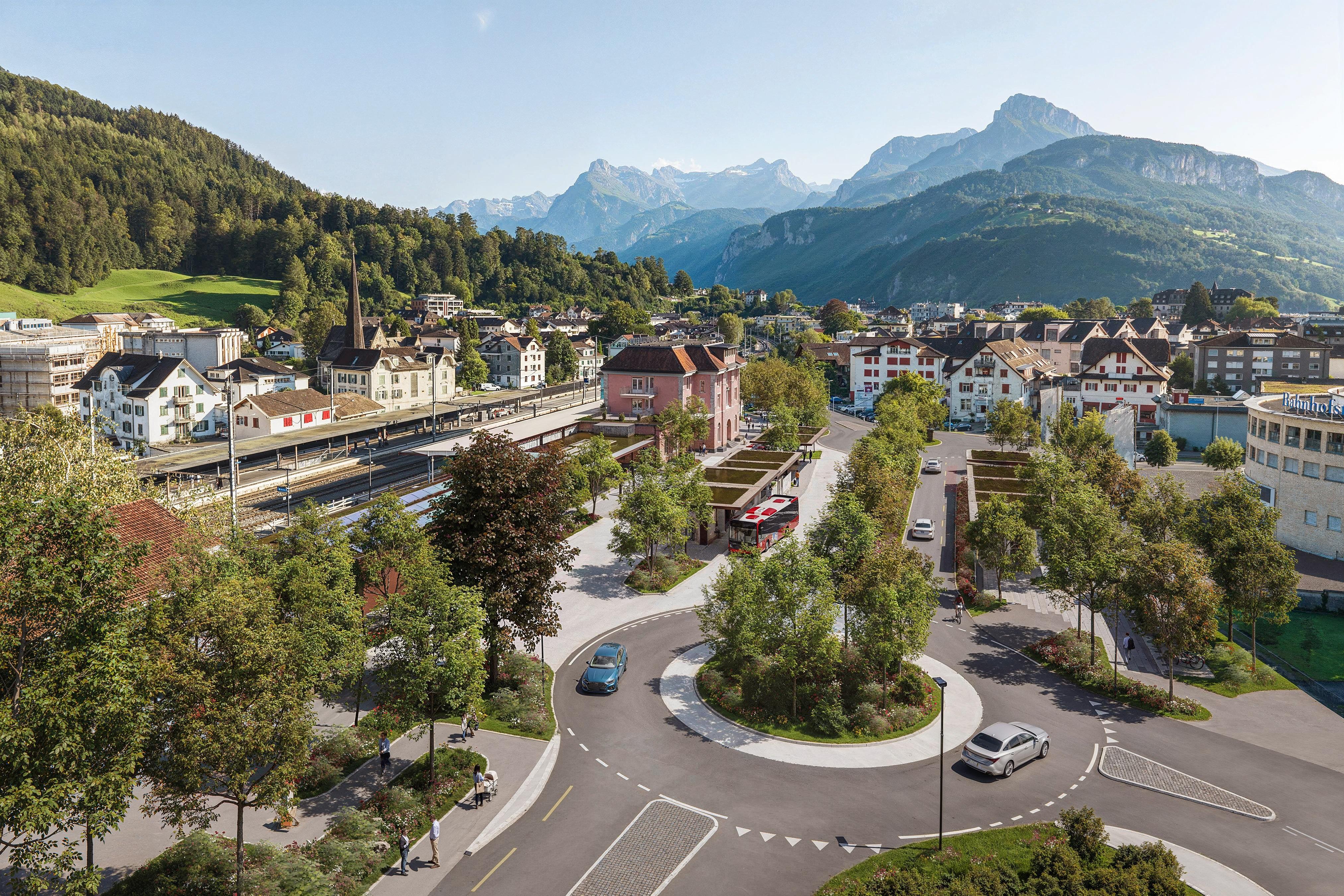

Die Projektidee
Das Bahnhofsareal ist für die zukünftige Entwicklung der Gemeinde Ingenbohl als Wohn-, Arbeits- und Tourismusort eine wichtige Drehscheibe. Die aktuelle Infrastruktur beim Bahnhof ist veraltet und erfüllt nicht mehr die heutigen Anforderungen. Wichtige Kernaspekte der neuen Umsetzung sind die Barrierefreiheit, die Modernisierung der gesamten Anlage und das Zusammenwachsen des Areales.
Genauere Informationen zu den geplanten Anlageteilen sind im Auszug der Botschaft vom 16. Dezember 2024 zu finden.
Nächste Meilensteine
| Ende 2028 | geplanter Abschluss der Hauptarbeiten |
| November 2027 bis Ende 2028 | 3. bis 5. Etappe: Verkehrsführung über die neu erstellten Kreiselanlagen |
| vorauss. Januar bis Oktober 2027 | 2. Etappe: Erstellung provisorischer Grosskreisel |
| 29. November 2026 | Abstimmung über die Erhöhung der Ausgabenbewilligung |
| 19. Oktober 2026 | ausserordentliche Gemeindeversammlung mit Sachgeschäft Erhöhung der Ausgabenbewilligung |
| August bis Dezember 2026 |
1. Etappe: Sanierung Bahnhofstrasse und Vorbereitungsarbeiten für das eigentliche Projekt |
Bisheriger Verlauf
| 31. August 2026 | Start Bauarbeiten Neugestaltung Bahnhofareal Brunnen |
| 9. Februar 2025 | Abstimmung über die Ausgabenbewilligung von CHF 17'522'000 (Ja-Anteil von 82.70 %) Auftrag an den Gemeinderat, mit dem Projekt fortzufahren |
| Oktober 2023 | Vorprojekt zur Machbarkeitsstudie, anschliessend Entwicklung Bauprojekt |
| 15. Mai 2022 | Abstimmung zum Planungskredit Bahnhofareal (Ja-Anteil von 76.95 %) |
| 9. Februar 2020 | Abstimmung zum Planungskredit Machbarkeit Bahnhofareal (Ja-Anteil von 71.67 %) |
